Zanim cokolwiek zautomatyzujesz, opisz sprawę tak, jak naprawdę przechodzi między kanałami: z kopiowaniem danych, arkuszami pomocniczymi i czekaniem na kogoś. Każdy etap potrzebuje właściciela, terminu i reguły przekazania, a mapa jednego prostego procesu zajmuje od 1 do 2 dni roboczych. Zmierz najpierw medianę czasu między przekazaniem sprawy a podjęciem jej przez kolejną osobę i reaguj, gdy ponad 10% spraw przekracza uzgodniony czas.
Sprawa jako jednostka projektu
Przepływ pracy w firmie opisuje drogę sprawy od wyraźnego początku do sprawdzalnego końca. Sprawą może być zamówienie, reklamacja, zapytanie ofertowe albo zwrot. Klient ocenia całe doświadczenie, bez podziału na sklep, CRM, magazyn i obsługę. Dlatego projektowanie procesu prowadzisz wzdłuż sprawy, która przechodzi między kanałami, a podział na działy schodzi na drugi plan.
Samo wypisanie czynności nie wystarczy. Każdy etap potrzebuje 7 elementów:
| Element etapu | Co oznacza |
|---|---|
| Właściciel | osoba, która doprowadza sprawę do kolejnego kroku |
| Dane wejściowe | informacje, bez których zadanie nie może się zacząć |
| Wynik | sprawdzalny efekt pracy |
| Termin | czas albo warunek czasowy |
| Reguła przekazania | moment i sposób przejścia do następnego etapu |
| Wyjątek | postępowanie, gdy coś odbiega od normy |
| Zapis | ślad wykonania czynności w systemie |
Na start potrzebujesz danych z co najmniej 2 tygodni, osoby znającej proces od początku do końca, listy systemów i aktualnej procedury, nawet nieformalnej. Warsztat dla jednego procesu trwa zwykle od 2 do 4 godzin. Efekt sprawdzisz prosto: pracownik spoza zespołu potrafi powiedzieć, kto przejmuje sprawę po każdym etapie i po czym pozna, że jego część jest gotowa.

Mapa AS IS przed wersją TO BE
Najpierw opisujesz proces AS IS, czyli faktyczny przebieg pracy, łącznie z arkuszami pomocniczymi, wiadomościami w komunikatorze i przypomnieniami w kalendarzu. Wersję idealną rysujesz dopiero później. Na mapie zapisz:
- zdarzenie rozpoczynające sprawę i zdarzenie ją kończące,
- kolejne czynności i rolę, która je wykonuje,
- system, w którym powstaje zapis, oraz dane przekazywane dalej,
- decyzje i ich warunki,
- miejsca oczekiwania i przyczyny cofnięcia sprawy.
Forma mapy zależy od złożoności procesu:
- tabela albo schemat blokowy wystarczą przy prostym procesie,
- SIPOC pomaga na początku, gdy trzeba ustalić dostawców danych, wejścia, wyjścia i odbiorców,
- BPMN 2.0 sprawdza się przy wielu rolach, decyzjach i wyjątkach.
PARP wymienia mapowanie procesu, identyfikację wąskich gardeł oraz rozróżnienie AS IS i TO BE jako elementy przygotowania automatyzacji (PARP, 2026). Pełna notacja BPMN nie jest jednak warunkiem. Podczas rozmów pytaj o ostatnią rzeczywistą sprawę, bo instrukcja zwykle pomija ręczne sprawdzanie płatności czy przepisywanie danych z wiadomości do CRM.
Potrzebujesz 2 lub 3 spraw zakończonych prawidłowo, 2 problemowych oraz udziału wykonawcy i osoby nadzorującej. Mapa prostego procesu w kilku kanałach zajmuje zwykle od 1 do 2 dni roboczych.
Porada emerson-dc.pl: zaznacz na mapie każde miejsce, w którym ktoś kopiuje dane między systemami. Zanim je zautomatyzujesz, sprawdź, czy dane są kompletne, jednoznaczne i przypisane do tego samego identyfikatora klienta.

Jeden właściciel, zapisane decyzje i wyjątki
Najczęstszą przyczyną ciągłego przypominania o zaległych sprawach jest rozmyta odpowiedzialność. Hasło „obsługa klienta” obejmuje kilka osób, różne zmiany i różne uprawnienia. Gdy za jeden krok odpowiada wspólnie kilka osób, każda czeka na kogoś innego. Macierz RACI porządkuje role, ale w małej firmie wystarczy prostsza tabela:
| Pytanie dla każdego kroku | Co wpisujesz |
|---|---|
| Kto wykonuje? | rola i jedna osoba prowadząca |
| Kto zatwierdza? | rola z uprawnieniem do decyzji |
| Kto dostaje informację? | role, które muszą wiedzieć o wyniku |
| Kto decyduje o wyjątku? | konkretna osoba |
| Kiedy eskalacja? | czas zgodny z uzgodnionym SLA |
| Kto zastępuje? | osoba na czas nieobecności |
Reguły decyzyjne zapisuj jako warunki, na przykład: „jeżeli wartość reklamacji przekracza ustalony próg albo dotyczy bezpieczeństwa produktu, sprawę zatwierdza kierownik”. Próg aktualizujesz razem z cennikiem, regulaminem i uprawnieniami.
To porządkowanie trwa od 1 do 3 dni roboczych i wymaga właściciela procesu, przedstawiciela operacji oraz osoby decyzyjnej. Celem jest stan, w którym każda aktywna sprawa ma jednego właściciela, termin i następny krok, a status „czeka” zawsze mówi, na kogo albo na co.
Wyzwalacze zamiast przypomnień
Reguła zapisana w całości
Przypomnienie jest sygnałem dla człowieka, a wyzwalacz uruchamia działanie po zdarzeniu: utworzeniu zamówienia, zmianie statusu płatności, wpłynięciu formularza reklamacyjnego, braku odpowiedzi w określonym czasie albo zakończeniu zadania przez inną osobę. Reguła „po zmianie statusu wyślij wiadomość” jest za ogólna. Każdy wyzwalacz potrzebuje warunku i rezultatu. Prosty szablon:
ZDARZENIE: status zamówienia zmienia się na „opłacone"
WARUNEK: adres e-mail klienta jest poprawny
DZIAŁANIE: utwórz zadanie wysyłkowe dla magazynu
WŁAŚCICIEL: kierownik magazynu
ZAPIS: czas przekazania zadania
GDY WARUNEK NIESPEŁNIONY: zadanie dla obsługi klienta, termin 1 dzień roboczy
Prosta automatyzacja jednego wyzwalacza zajmuje zwykle od 1 do 5 dni roboczych i wymaga osoby technicznej oraz właściciela procesu. Przy wyborze narzędzia przyda się ocena, kiedy no-code wystarcza do kluczowych procesów.
Jedno źródło prawdy dla danych klienta
Gdy numer telefonu klienta różni się w sklepie i CRM, automatyzacja roześle błąd szybciej niż człowiek. Integracja musi określać, który system zapisuje dane, który je odczytuje i co się dzieje przy konflikcie.
Systemów w firmach przybywa: w 2025 r. ERP wykorzystywało 40,5% polskich przedsiębiorstw, a CRM 25,1% (GUS, 2026). Liczby te nic nie mówią o jakości integracji. Dla każdego pola zapisz system źródłowy, właściciela, format, moment aktualizacji i okres przechowywania. Przy danych osobowych RODO wymaga umowy powierzenia z dostawcą i rejestru czynności przetwarzania (Parlament Europejski i Rada Unii Europejskiej, 2016). Uporządkowanie jednego obszaru danych trwa od 1 do 4 tygodni i wymaga także kultury pracy z danymi w zespole.
Porada emerson-dc.pl: uruchom automatyzację najpierw w trybie samego rejestrowania zdarzeń, bez wysyłki wiadomości i zmiany statusów. Przez kilka dni sprawdzaj, czy system poprawnie rozpoznaje warunki, i dopiero potem włącz działania.
Testy i kolejność wdrożenia
Testuj więcej niż poprawny przebieg. Brakujące reguły wychodzą na jaw w sprawach problemowych: przy duplikacie klienta, odrzuconej płatności, zmianie danych po złożeniu zamówienia, zwrocie po terminie, awarii integracji i nieobecności właściciela zadania. Dla każdego scenariusza zapisz oczekiwane zachowanie, komunikat błędu i sposób ręcznego przejęcia sprawy. Testy prostego przepływu trwają od 1 do 3 dni, a pilotaż obejmuje co najmniej jeden pełny cykl sprawy w jednym kanale.

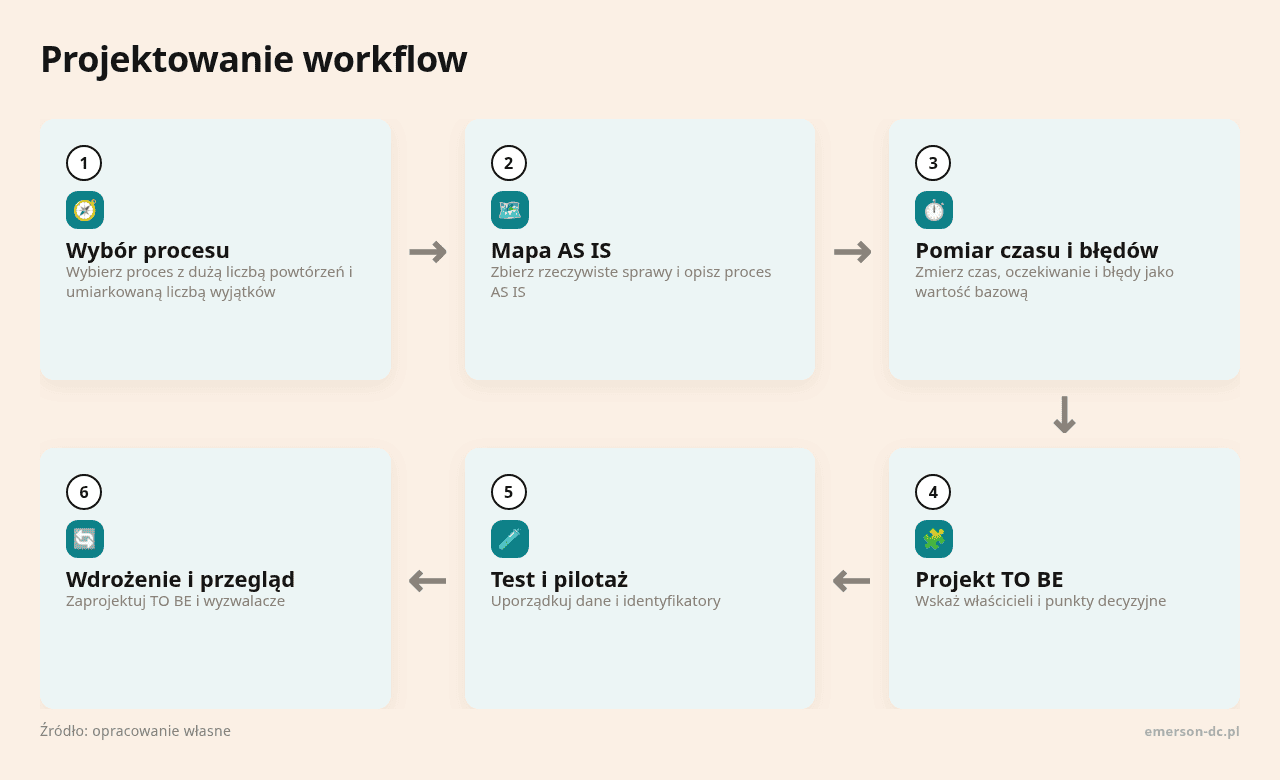

Kolejność wdrożenia jednego procesu:
- Wybierz proces z dużą liczbą powtórzeń i umiarkowaną liczbą wyjątków.
- Zbierz rzeczywiste sprawy i opisz proces AS IS.
- Zmierz czas, oczekiwanie i błędy jako wartość bazową.
- Wskaż właścicieli i punkty decyzyjne.
- Uporządkuj dane i identyfikatory.
- Zaprojektuj proces TO BE i wyzwalacze.
- Przejdź scenariusze testowe i uruchom pilotaż.
- Porównaj wyniki z wartością bazową, opublikuj procedurę i ustal przegląd.
Utrzymanie po starcie
Zmiana cennika, kanału, systemu albo składu zespołu potrafi unieważnić reguły sprzed kilku miesięcy. Proces potrzebuje więc właściciela, wersji i rejestru zmian. Miesięczny przegląd zajmuje od 30 do 90 minut i obejmuje sprawy po terminie, ręczne obejścia, nieużywane statusy oraz aktualność uprawnień. Raport nie zastąpi przejścia kilku spraw od początku do końca i porównania systemu z rzeczywistą pracą.
Porada emerson-dc.pl: załóż osobną kategorię dla ręcznych obejść automatyzacji. Gdy powtarzają się regularnie, sprawdź, czy reguła jest niepełna, zbyt sztywna albo oparta na danych, którym zespół nie ufa.
Wskaźnik na ten tydzień
Zacznij od mediany czasu oczekiwania między przekazaniem sprawy a rozpoczęciem pracy przez kolejną osobę. Zapisuj ją dla wszystkich nowych spraw przez 5 dni roboczych. Reaguj, gdy ponad 10% spraw przekracza uzgodniony czas oczekiwania albo gdy którakolwiek aktywna sprawa nie ma właściciela. Sam próg zatwierdź wewnętrznie, dopasowując go do rodzaju spraw i umów z klientami.
